Licitația pentru centrala pe gaze de la Ișalnița, anulată din nou

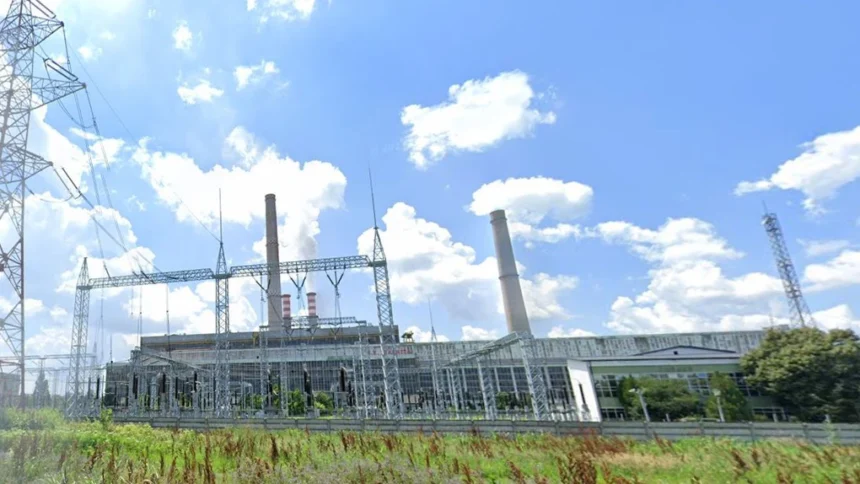

Licitația pentru construirea centralei pe gaze de 850 MW de la Ișalnița, estimată la 3,7 miliarde de lei, a fost anulată automat. Motivul este că, la data-limită de depunere a ofertelor, 30 ianuarie, niciun ofertant nu a criptat oferta financiară sau nu a răspuns la toți factorii de evaluare electronici.
Contextul licitației
Acesta este al doilea eșec pentru proiectul CCGT Ișalnița, după ce prima licitație, lansată în iunie 2023, a fost anulată din lipsă de oferte. Valoarea estimată a fost de 2,8 miliarde de lei, aproximativ 560 de milioane de euro.
În martie anul trecut, societatea de proiect a relansat licitația, iar valoarea contractului a crescut cu peste o treime, ajungând la 3,7 miliarde de lei, echivalentul a circa 750 de milioane de euro. Termenul de depunere a ofertelor a fost amânat de două ori, prima dată pentru finalul lui decembrie 2025 și a doua oară pentru finalul lui ianuarie 2026, ca urmare a solicitărilor din partea ofertanților, inclusiv a grupului chinez Dongfang.
Angajamentele României față de Comisia Europeană
România s-a angajat față de Comisia Europeană să finalizeze și să pună în funcțiune până în 2029 cele două centrale pe gaze, Ișalnița și Turceni, parte a planului de reorganizare al Complexului Energetic Oltenia. Proiectele sunt dezvoltate de companii de proiect în care este implicată CE Oltenia, centrala de la Turceni cu Tinmar Energy (fiecare parte având 50%), iar cea de la Ișalnița cu Alro (60% CE Oltenia și 40% Alro).
Concluzie
Anularea repetată a licitației pentru centrala de la Ișalnița ridică semne de întrebare asupra capacității de implementare a proiectelor energetice esențiale pentru România, având implicații directe asupra angajamentelor asumate față de Uniunea Europeană.
