Termocentrala Iernut: Romgaz întrerupe din nou colaborarea cu spaniolii care au eșuat de două ori în finalizarea proiectului

Moderator
2 Min Citire
Sursa foto: PROFILUX IMAGES

Rezilierea contractului cu Duro Felguera

Producătorul de gaze de stat Romgaz a anunțat rezilierea contractului de proiectare și execuție cu spaniolii de la Duro Felguera pentru construirea termocentralei de la Iernut. Aceasta reprezintă a doua oară când spaniolii nu reușesc să finalizeze proiectul, care trebuia să fie gata din 2020, dar a ajuns acum la un stadiu de 98% realizare.

Problemele întâmpinate în proiect

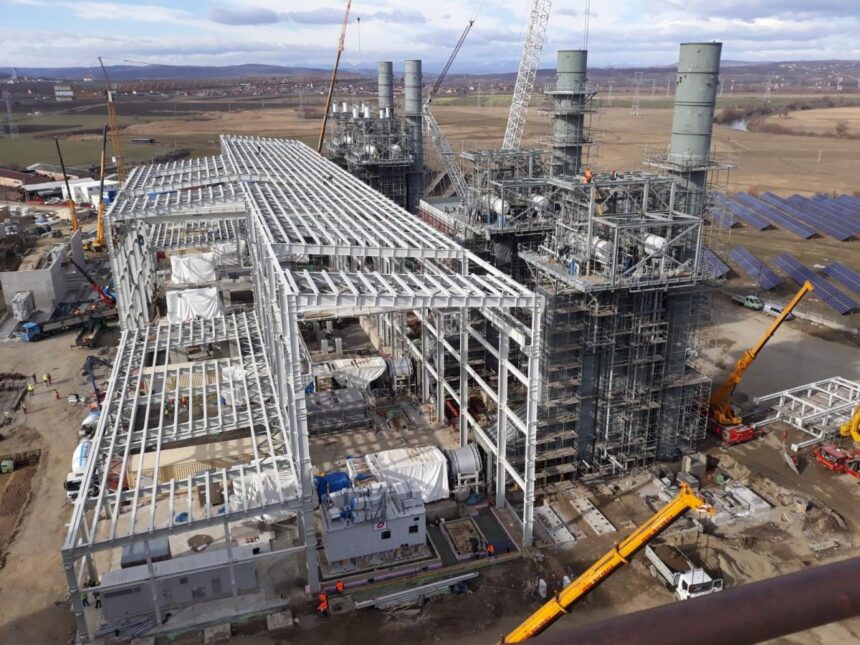

Termocentrala Iernut, un proiect de ciclu combinat pe gaze cu o capacitate de 430 MW, a fost afectată de întârzieri și blocaje repetate. Deși lucrările sunt aproape finalizate, energia necesară nu este disponibilă în Sistemul Energetic Național (SEN). Romgaz a comunicat că, începând cu data de 13.10.2025, contractul a încetat prin reziliere din cauza nerespectării obligațiilor contractuale de către executant.

Garanțiile și opțiunile Romgaz

Romgaz a realizat formalitățile necesare pentru executarea garanțiilor constituite de Duro Felguera, care se ridică la 17,5 milioane de euro. Răzvan Popescu, CEO-ul Romgaz, a menționat că firma ar putea finaliza lucrările în regim propriu, deși acest lucru ar putea implica timp și costuri suplimentare. Compania a încercat să mențină lucrările pe șantier prin plăți directe către subcontractorii critici, dar a fost informată despre intenția contractorului de a suspenda lucrările.

Impactul asupra sistemului energetic

Termocentrala Iernut are un cost inițial de 320 milioane de euro și va juca un rol esențial în echilibrarea Sistemului Energetic Național odată ce va fi finalizată. Contractul cu Duro Felguera a fost semnat pe 5 aprilie 2023 și prevedea finalizarea lucrărilor și punerea în funcțiune a centralei termoelectrice.

Publicitate
Ad Image

Concluzie

Rezilierea contractului cu Duro Felguera subliniază provocările și incertitudinile în finalizarea proiectului termocentralei Iernut, având potențiale implicații asupra stabilității sistemului energetic românesc.
