Finalizarea termocentralei de la Iernut

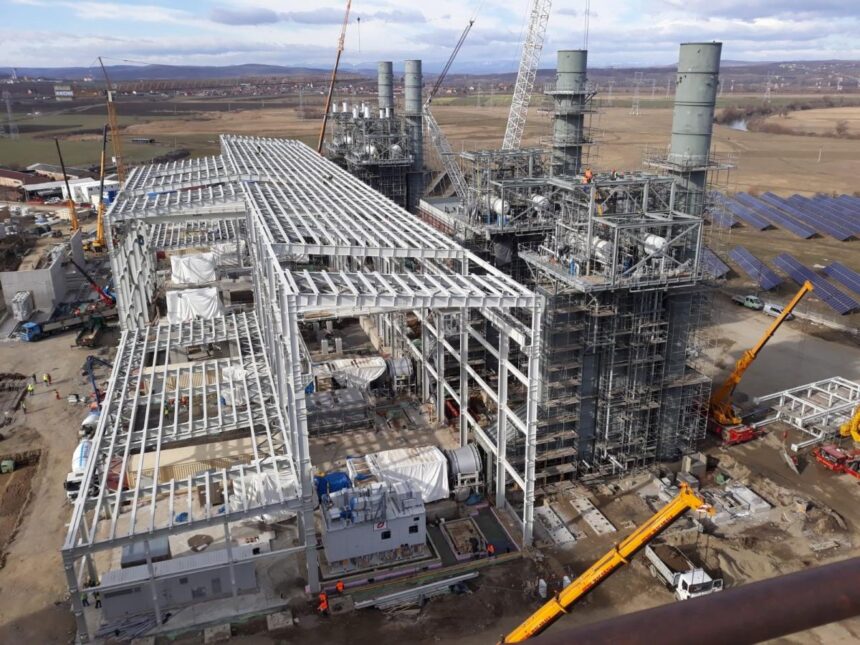

Romgaz a anunțat finalizarea termocentralei pe gaze de la Iernut în regie proprie, după rezilierea contractului cu Duro Felguera. Compania de stat va prelua restul de 3% din lucrările de construcție, urmând ca termocentrala să fie pusă în funcțiune în termen de nouă luni, adică la jumătatea anului 2026, conform declarațiilor directorului Răzvan Popescu.
Problemele cu Duro Felguera
Contractul cu Duro Felguera a fost reziliat din cauza întârzierilor semnificative, spaniolii nefinalizând lucrările încă din 2019. Compania a intrat recent în insolvență, ceea ce a afectat și relațiile contractuale. Inițial, Duro Felguera avea drept de proprietate asupra termocentralei până la semnarea recepției, dar acest drept a fost modificat în urma unui al doilea contract reziliat.
Detalii despre proprietate și contractele viitoare
Romgaz a obținut dreptul de proprietate asupra termocentralei în urma unei tranzacții din 2022. Acum, compania așteaptă predarea-primirea șantierului de la Duro Felguera, care trebuie să concesioneze toate contractele semnate anterior, termenul limită fiind luna aceasta. De asemenea, se va încheia un contract de mentenanță post-construcție, favoriți pentru acest contract fiind americanii de la General Electric, furnizorii turbinelor.
Istoricul investiției
Romgaz a semnat inițial cu Duro Felguera în 2016, cu termen de finalizare în 2019 și un cost estimat de 261 milioane de euro. Investiția a fost reluată în 2023, cu o sumă crescută la 320 milioane de euro, dar acum contractul a fost din nou reziliat. Termocentrala Iernut are o capacitate proiectată de 430 MW și va contribui la echilibrarea Sistemului Energetic Național.
Concluzie
Finalizarea termocentralei de la Iernut de către Romgaz, prin forțe proprii, marchează un moment crucial în dezvoltarea infrastructurii energetice din România, având implicații semnificative pentru capacitatea națională de producție de energie.
