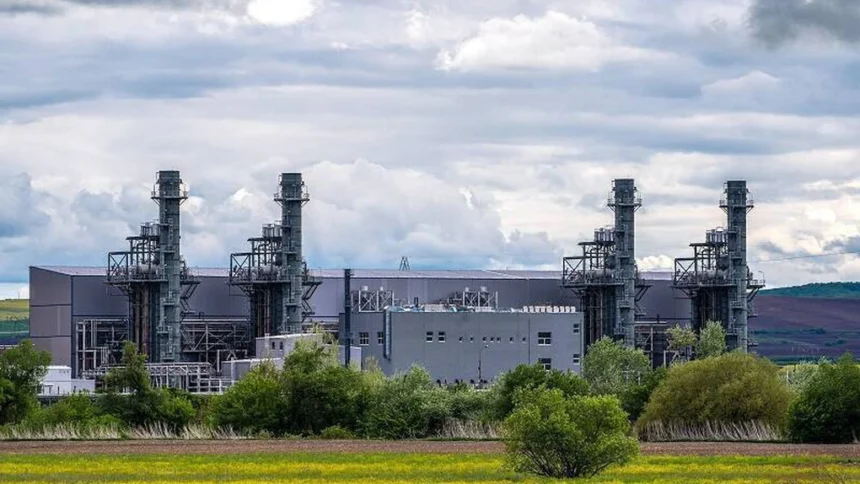

Întârzieri în finalizarea centralei electrice de la Iernut
Centrala electrică de la Iernut, realizată de Romgaz, a întâmpinat din nou întârzieri în finalizare, după cinci ani de întârzieri. Gabriela Trânbițaș, CFO al Romgaz, a anunțat că, deși al doilea contract cu constructorul spaniol Duro Felguera a fost reziliat, compania românească nu poate avansa rapid cu proiectul, care este finalizat în proporție de 98%, din cauza lipsei de cooperare din partea antreprenorului spaniol.
Rezilierea contractului și provocările legale
Romgaz a reziliat contractul cu Duro Felguera în octombrie 2023. Acesta prevedea posibilitatea cesionării subcontractanților către Romgaz, dar antreprenorul nu a dorit să colaboreze. Romgaz trebuie acum să identifice modalitățile legale de contractare pentru lucrările rămase. Procesul de achiziție este afectat de legislația privind achizițiile publice, ceea ce poate extinde termenul de finalizare cu aproximativ 9 luni după semnarea contractelor necesare.
Obiectivele de finalizare și parteneriatele strategice
Romgaz își propune să finalizeze centrala până la sfârșitul anului viitor, însă acest obiectiv depinde de mai multe variabile externe. Compania a anunțat că, în cazul în care va continua proiectul, va subcontracta lucrările de finalizare și punere în funcțiune, având ca partener General Electric, care a furnizat turbinele și sistemul de control necesar.
Contextul proiectului centralei Iernut
Proiectul a fost inițiat în 2016, printr-un contract semnat cu Duro Felguera și Romelectro, având ca scop realizarea unei centrale pe gaze în ciclu combinat de 430 MW. Centrala ar fi trebuit să fie operativă în 2020, dar întârzierile au dus la rezilierea contractului inițial în 2021. Romgaz a semnat un nou contract cu Duro Felguera în 2023, dar și acest parteneriat a fost afectat de suspendarea lucrărilor de către contractor.
Implicarea legislației în achiziții
Romgaz se confruntă cu provocări legate de legislația strictă privind achizițiile publice, care limitează rapiditatea cu care pot fi angajate subcontractoare. De asemenea, compania trebuie să se asigure că toate aspectele legate de proprietatea intelectuală și secretele comerciale sunt respectate în procesul de finalizare.
Concluzie
Întârzierile continue în finalizarea centralei electrice de la Iernut evidențiază provocările complexe cu care se confruntă Romgaz, atât din punct de vedere legal, cât și operațional, afectând astfel perspectivele de operare comercială a centralei.
